裝潢成功的第一步?先搞懂時間規劃這件事!

裝潢就像一場長跑比賽,節奏穩定才是致勝關鍵。對屋主來說,合理的時間規劃決定了何時能舒適入住新家;對設計公司而言,則影響著工程成本和客戶的滿意度。根據統計,超過70%的裝潢糾紛源自於進度延誤。因此,掌握裝潢過程中的時間安排和風險管理,不僅是降低糾紛的有效手段,也是成功裝潢的重要一環。

裝潢各階段時間解析|從設計到完工

以下是針對住宅裝潢的標準時間表,這可以幫助屋主和設計團隊更好地協調進度,避免不必要的延誤。

裝潢各階段時間解析

階段所需時間主要任務
1. 室內設計規劃2~2.5個月與屋主需求溝通,確認3D設計圖、挑選建材
2. 準備與拆除1~2週清空空間、進行拆除及防護措施
3. 結構基礎工程2~4週隔間調整、水電管線埋設
4. 設備安裝2~3週空調、衛浴設備及廚具的定位與安裝
5. 表面工程2~3週牆面粉刷、地板鋪設、裝飾
6. 收尾與驗收1~2週工地清理、家具進場、細節修正

總計:約3~4個月

這段期間的每個階段都至關重要,特別是涉及到不同工序的順序安排與時間管理。如果每一階段的進度過於倉促,後續施工可能會受到影響,因此穩定的步伐遠比趕工更具效率。


常見裝潢延誤問題及對策

裝潢過程中經常會遇到一些無法預測的變數,例如天氣變化或材料供應的問題。以下是3個常見問題以及實用解決方案,幫助你更好地應對裝潢中的挑戰。

天氣影響工期
工序銜接不順
材料突然缺貨

1. 天氣影響工期

案例:梅雨季節牆面油漆乾燥不及時,或颱風天影響外牆施工。

解決方案:

  • 季節選擇:避開雨季,盡量將外部工程安排在春季,而冬季則優先進行室內工程。
  • 預留緩衝:建議在預估總工期時,額外預留10%至15%的時間彈性,確保萬一工期受到天氣等不可控因素影響時,仍能按時完工。例如,若總工期預計為3個月,最好多預留2週以應對突發狀況。

2. 工序銜接不順

案例:泥作還未完全乾透就進行油漆工作,導致牆面出現裂痕。

解決方案:

  • 並行施工:某些工序(如水電與木工)可以同步進行,但需確保各工班之間的協調順暢,避免出現銜接不當的情況。
  • 每日進度回報:設計公司可透過即時通訊工具,如LINE群組,與屋主共享現場施工照片,讓屋主能夠遠端監督工程進度,並及時解決問題。

3. 材料突然缺貨

案例:訂購的進口磁磚因通關問題延誤,導致磁磚工暫停工作。

解決方案:

  • 多元供應商:主材可以考慮同時向兩家供應商下單,以備不時之需。副材則可選用本地替代品,以降低材料短缺的風險。
  • 提前備料:建議在施工前3週確保主要建材如磁磚、系統櫃等提前到貨,避免因材料延誤影響工期。

裝潢進度管理中不可忽視的五大關鍵點

在進行室內設計與裝潢時,除了追求美觀與舒適,還有一些關鍵因素可以確保工程順利進行,並提升居住品質與房屋價值。以下是精選的五大注意事項,幫助您順利完成裝潢。

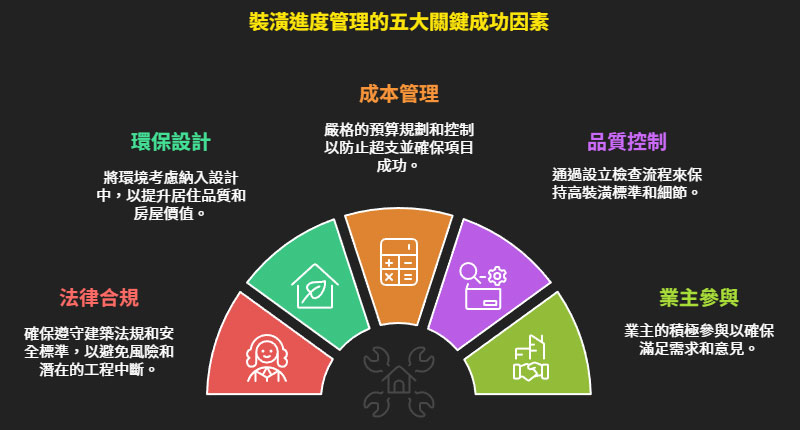

裝潢進度管理的五大關鍵成功因素

1. 法律合規:避免不必要的風險

在裝潢開始前,確認所有設計與施工符合當地的建築法規和安全標準,確保取得必要的建築許可證。這樣可以避免工程中斷或面臨罰款,也能保障未來房屋的轉售價值。

小提示:與專業的設計公司合作,他們熟悉當地法規,能協助您完成所有申請與審核工作。

2. 環保設計:提升品質與價值

環保設計不僅能減少對環境的影響,還能提升居住舒適度並增加房屋的市場競爭力。

環保設計要點:

  • 選擇低VOC油漆、可持續木材、再生材料,減少室內污染。
  • 採用節能設備,如LED照明與高效隔熱材料,降低能源消耗。
  • 引入自然光,減少白天對人工照明的依賴,提升室內光線質量。

環保設計能提高室內空氣質量,並長期節省能源費用,吸引注重環保的買家。

3. 成本管理:精準控制預算

裝潢工程的成本管理對項目成功至關重要。無論是小型翻新還是全面改造,詳細的預算規劃是避免超支的關鍵。

如何有效管理預算?

  • 設定詳細預算,包括設計費、材料費與人工費,並準備應急預算。
  • 與可信賴的供應商合作,確保材料品質與價格透明。
  • 定期檢查實際支出,並根據預算進行調整。

小技巧:與設計師深入溝通,將預算集中於最重要的部分,避免不必要的開支。

4. 品質控制:每個細節都不容忽視

高品質的裝潢能延長使用壽命,提升居住舒適度與房屋價值。建議設立專門的品質檢查流程,確保施工各階段符合標準。

品質控制建議:

  • 每個施工階段進行詳細檢查,確保符合設計標準。
  • 由專業團隊負責品質監控,及時發現並修正問題。
  • 最終驗收時,徹底檢查所有細節,確保符合預期效果。

5. 業主參與:確保需求得到滿足

業主的積極參與對工程的成功至關重要。從設計到施工,您的需求和意見應該被充分考慮。

如何有效參與?

  • 在設計階段,與設計師討論您的需求,確保方案符合您的期望。
  • 定期與設計師和施工團隊溝通,了解進度並及時提出意見。
  • 在工程完成後親自參與最終驗收,確保每個細節都符合標準。

業主的參與有助於避免誤會,確保項目按計劃進行,提高滿意度。

結語:時間管理是裝潢成功的關鍵

裝潢的時間管理不僅僅是控制日程,它還是整體風險控管的重要一環。通過合理的時間規劃和風險預防措施,不僅能提升施工效率,也能大幅降低延誤的機率。無論是新屋裝修還是老屋翻新,這些技巧都能幫助你順利完成裝潢,讓你更快進入理想的居住空間。

最後更新日期:2025-03-14

線上諮詢

空間規劃等問題,請填寫表單或與我們聯繫

關於逸硯
關於逸硯
服務流程
社區大樓專案
商業空間專案
得獎項目
設計團隊
台北團隊
桃園團隊
新竹團隊
台中團隊
台南團隊
高雄團隊
精選作品
台北室內設計
桃園室內設計
新竹室內設計
台中室內設計
台南室內設計
高雄室內設計
設計專欄
最新消息
媒體推薦
文章分享
100室內設計
屋主好評
屋主好評
服務據點
台北據點
桃園據點
新竹據點
台中據點
台南據點
高雄據點
客變專區
客變專區
裝修試算
裝修試算
聯絡諮詢
聯絡表單
建案裝修團購
保固服務
合作廠商專區
  • 客服專線:0800-070-123
  • 手機請播:03-6585848
  • 客服信箱:service@ideas-design.com.tw
  • 統一編號:24634308
  • 建築物室內裝修登記證::40E2012043
  • 台北直營店:臺北市文山區興隆路三段56號(光復樓501)
  • 新竹總公司:新竹縣竹北市六家一路一段105號 全台據點資訊
